Ces derniers jours, le temps a été plus favorable aux producteurs d’énergie hydraulique que photovoltaïque. Mais il n’empêche pas les travaux de se poursuivre comme prévu sur le chantier du parc de Brengues.

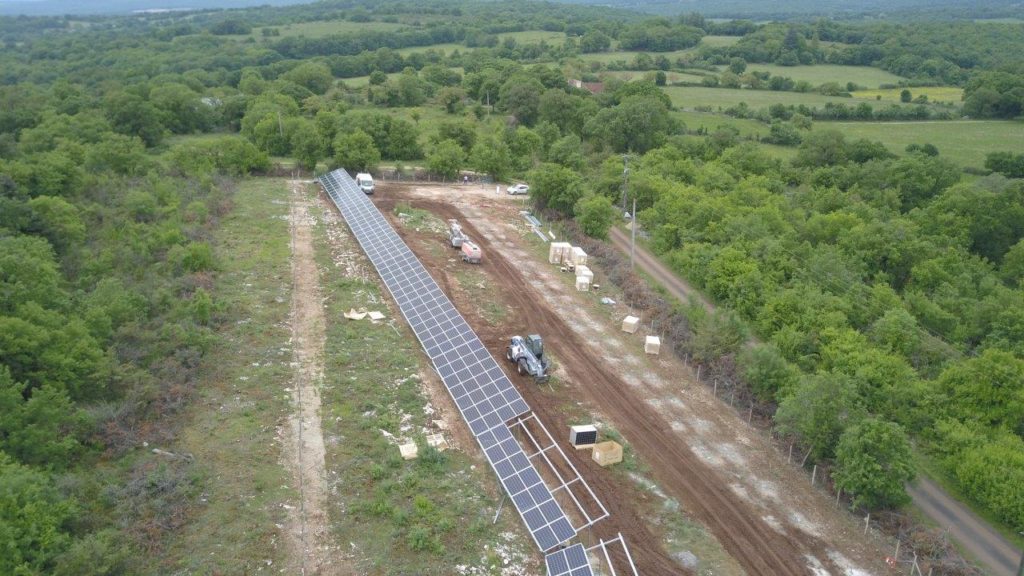

Les structures de support sont désormais toutes en place pour la rangée haute et le montage des panneaux progresse à un rythme soutenu.
En parallèle, l’implantation des pieux bien pour la deuxième rangée, côté route (photo Mecojit).
A ce rythme, l’ensemble des panneaux devraient être en place pour fin mai comme prévu.
