Le parc de Brengues inauguré

Des sociétaires en nombre, les partenaires historiques du projet (Enercoop et Quercy Énergies), les représentants de Mécojit et des autres entreprises actives sur le chantier, ceux des collectivités ayant rejoint la coopérative (Région, Département, Fédération des énergies, PNR des Causses du Quercy, Grand Figeac), nous étions 120 à fêter le premier parc citoyen de CéléWatt ce 30 juin… sous le soleil évidemment !

Isabelle Autissier, marraine de cœur de CéléWatt

« J’ai accepté d’être la marraine de ce projet à Brengues parce qu’on a sous les yeux une initiative citoyenne de transition énergétique. C’est en tant que président du WWF France que j’ai dit oui.

Ce parc photovoltaïque est à taille humaine. Souvent les gens nous demandent ce qu’ils peuvent faire à leur niveau. Et bien voilà, il y a des citoyens qui se posent des questions, qui réfléchissent et qui trouvent des solutions à leur portée et à leur mesure. »

(propos recueillis par Lætitia Bertoni, La Dépêche, 28 juin 2018)

Les premiers kWh CéléWatt injectés sur le réseau !

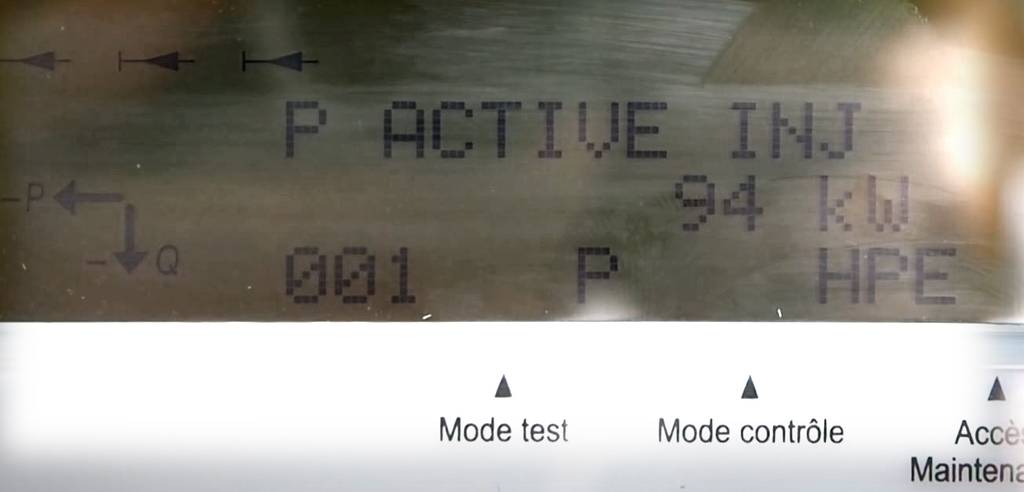

Moment d’émotion ce mercredi matin quand les techniciens d’Enedis et de Mécojit ont raccordé le parc de Brengues : quelques instants d’attente… et les premiers kWh ont commencé à défiler sur les écrans des 5 onduleurs !

Pas de quoi rembourser l’investissement avant de longues années mais déjà un grand sourire aux lèvres pour les bénévoles qui portent le projet depuis 2 ans. Et la confirmation que CéléWatt a eu raison de faire confiance à une entreprise locale pour installer ce premier parc citoyen.

Avec la belle météo annoncée pour les prochains jours, CéléWatt devrait vite engranger quelques milliers de kWh…

Prêt à produire !

CéléWatt vient de recevoir l’attestation de conformité électrique (le Consuel en langage « pro) pour le parc de Brengues. Ce document valide l’installation réalisée par l’entreprise Mécojit et ses partenaires.

Ne manquent plus que le raccordement au réseau par Enedis et la signature du contrat d’achat de la production par Enercoop .

Tout devrait donc être en place… d’ici l’inauguration du parc le 30 juin.

Transformateur en place

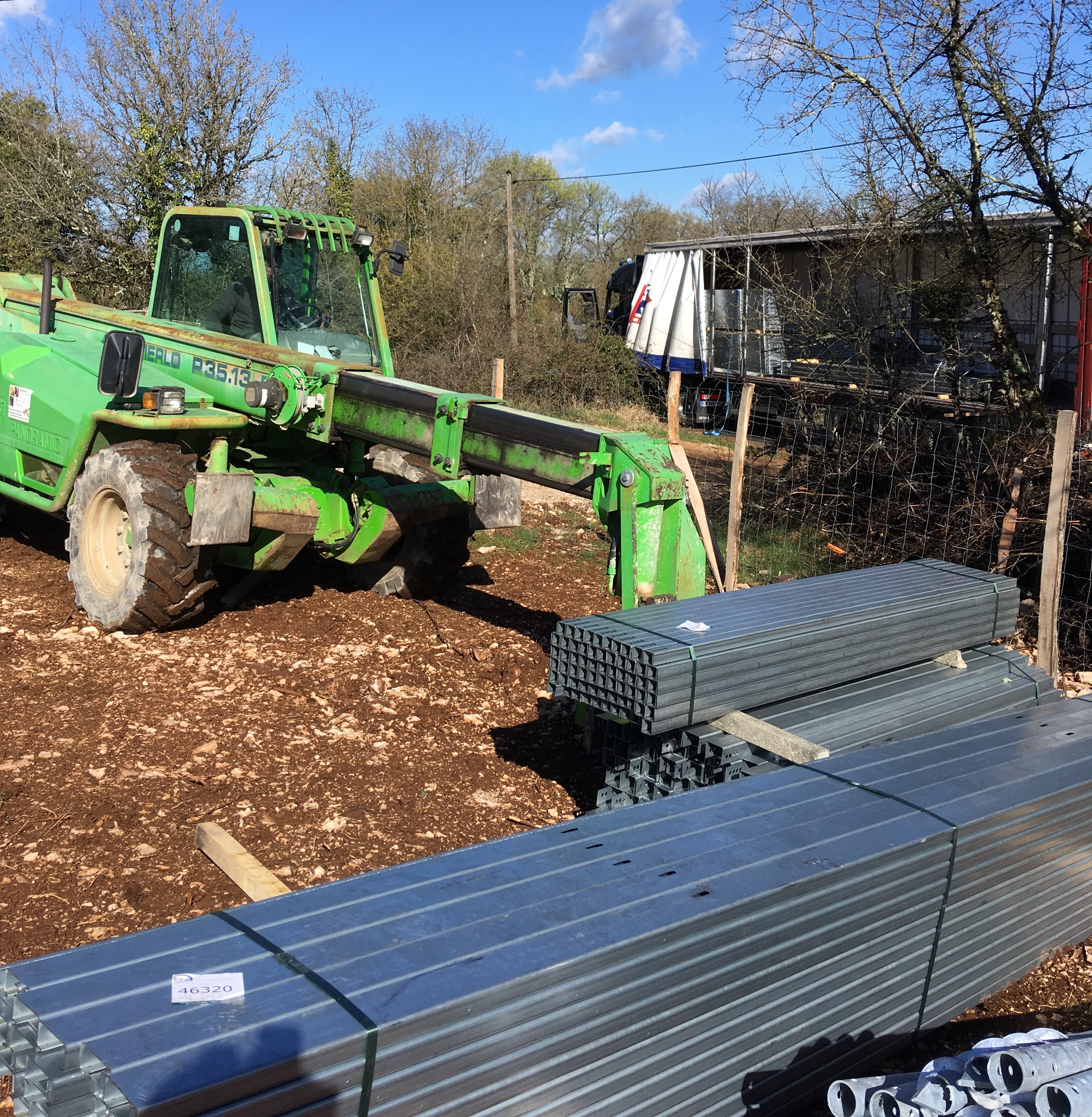

Le montage du parc de Brengues avance à vitesse grand V grâce à la bonne coordination des entreprises sur le chantier : forage, fixation des pieux, montage des structures de support et pose des panneaux.

La première rangée de tables, côté sud, est terminée et la seconde, côté route, est désormais équipée de panneaux sur plus de la moitié.

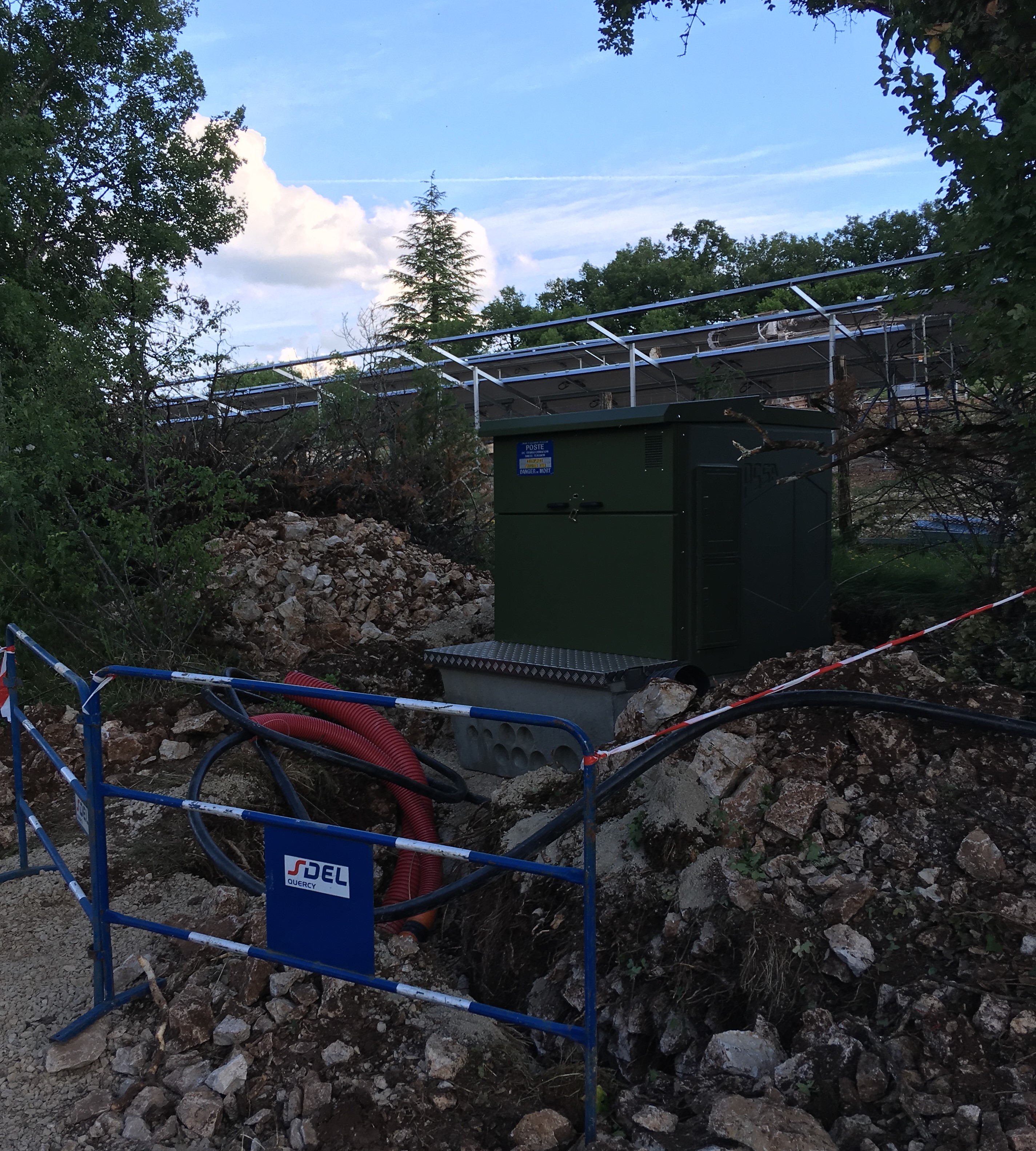

Et, nouveauté, les travaux avancent bien aussi hors du parc avec la pose, sous la responsabilité d’Enedis, du transformateur qui reliera le parc au réseau de distribution.











Beau temps, mauvais temps… le chantier continue

Ces derniers jours, le temps a été plus favorable aux producteurs d’énergie hydraulique que photovoltaïque. Mais il n’empêche pas les travaux de se poursuivre comme prévu sur le chantier du parc de Brengues.

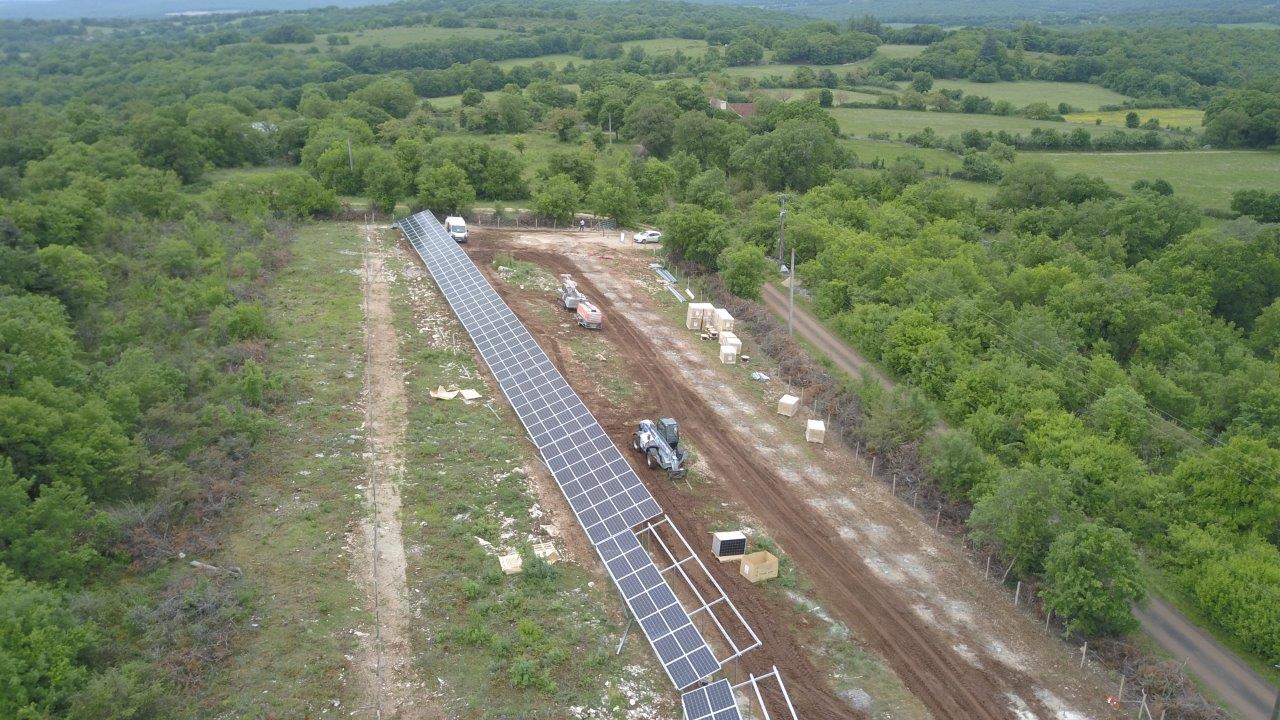

Les structures de support sont désormais toutes en place pour la rangée haute et le montage des panneaux progresse à un rythme soutenu.

En parallèle, l’implantation des pieux bien pour la deuxième rangée, côté route (photo Mecojit).

A ce rythme, l’ensemble des panneaux devraient être en place pour fin mai comme prévu.

Premières tables en place

Aussitôt livrés, aussitôt montés !

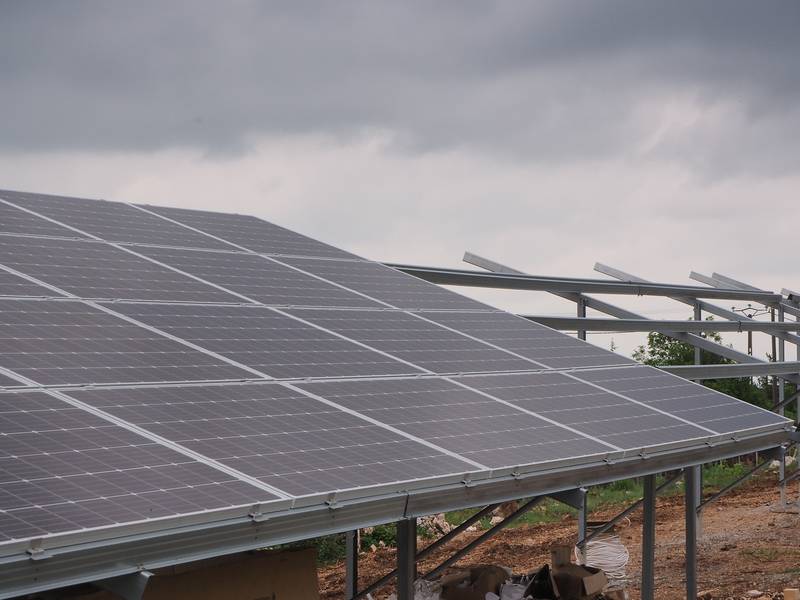

Les premiers panneaux photovoltaïques, d’une puissance unitaire de 290 kWc, sont déjà en place.

Les premières tables concernent la rangée « haute », côté sud.

D’ici la fin du chantier, ce sont 862 panneaux qui auront été installés par Mécoworks sous la supervision de Mécojit, l’entreprise partenaire de CéléWatt.

Un chantier qui suit le planning prévu … encore une illustration qu’un projet citoyen peut être rapide et fiable.



La première rangée sort de terre

Les travaux avancent bien sur la parcelle de Brengues.

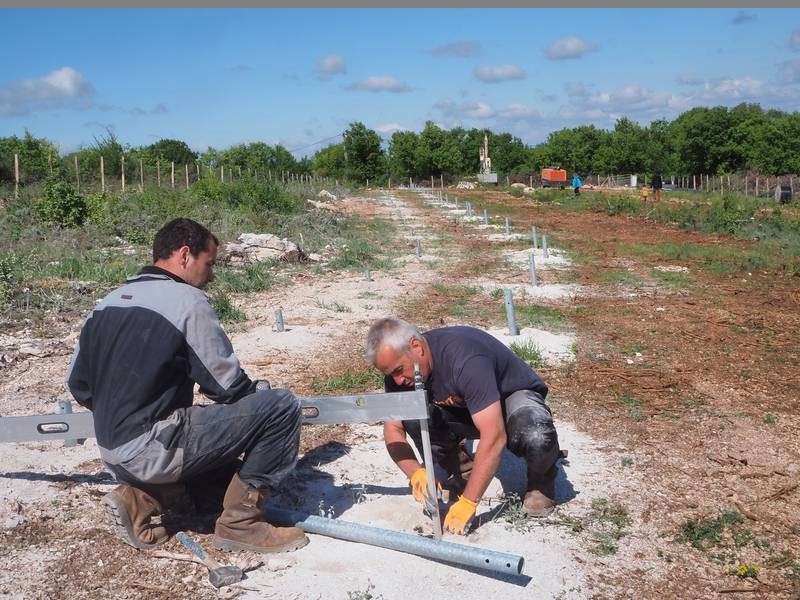

L’entreprise aveyronnaise en charge des fondations fixe les pieux de support selon le plan d’implantation du parc, en deux rangées.

La première, en forme d’accent circonflexe, est déjà bien visible sur cette photo.

La seconde sera presque parallèle, côté route.

Le montage des supports puis des panneaux eux-mêmes devrait être terminé fin mai.

La foreuse en action

Les structures porteuses des panneaux photovoltaïques seront fixées sur 4 rangées de pieux de 180 mètres, chacun des pieux étant scellé dans le calcaire affleurant du causse.

Pour préparer l’installation de ces pieux, une foreuse vient d’entrer en action sur la parcelle CéléWatt de Brengues. Un travail de précision pour bien respecter la disposition future des panneaux !

Cette phase du chantier est prévue pour durer une semaine. Viendront ensuite le montage des structures, après avoir vérifié les emplacements et niveaux de chacun des pieux de support, puis l’installation des panneaux.

Nouveaux partenaires pour CéléWatt

Deux nouvelles collectivités viennent de rejoindre la Scic dans le collège « Acteurs territoriaux », la communauté de communes du Grand Figeac et la Fédération Départementale d’Énergies du Lot (FDEL, syndicat intercommunal) ainsi qu’une nouvelle association, Quercy Blanc Environnement, dans le collège « Partenaires ».

Avec 333 sociétaires moins d’un an après sa création, CéléWatt continue à creuser son sillon coopératif. Et, accessoirement, à montrer qu’on peut combiner démarche participative et efficacité de terrain.
